为适应市场变化,优化产品型号,企业根据市场调研,决定建设空调生产项目。在已运行的“基于国产装备的物联网高效节能中央空调互联工厂建设项目一期(1.1)”的基础上,对后期待建的1.2期建设方案进行调整。
保留原计划建设的“两器”、“前处理及喷粉”、“外机总装(部分设备)”等通用工序,对“管组加工”、“钣金”、“内机总装”等工序进行调整,并新增12台注塑机,生产相关的塑料配件。调整后的“基于国产装备的物联网高效节能中央空调互联工厂建设项目一期(1.2期)”将形成空调总装生产线体3条外机线和1条内机线的生产格局,产能将调整为100万台/年。

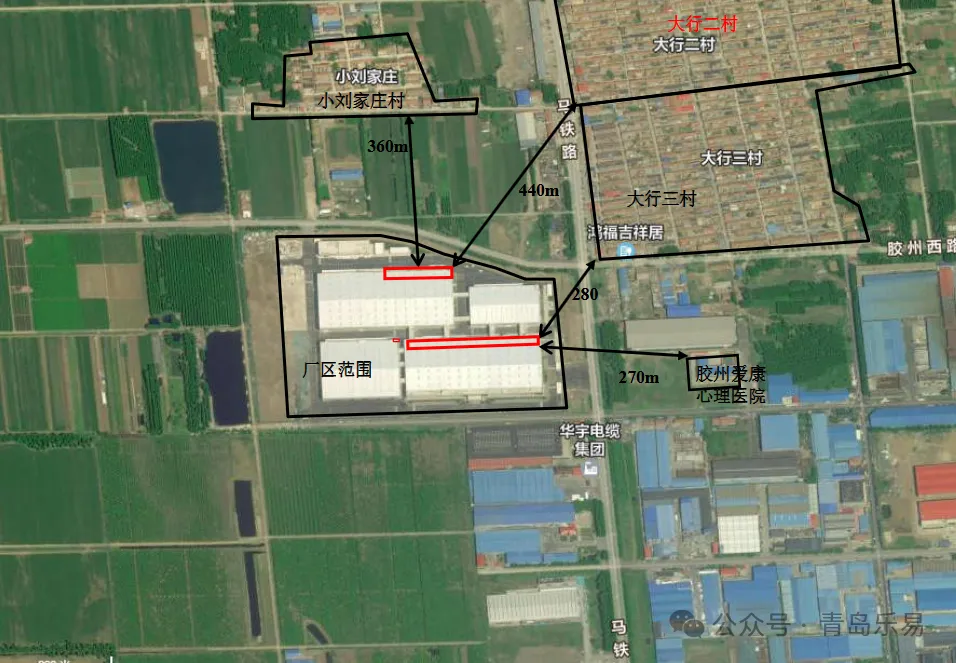

项目利用现有厂房,为零增地改扩建项目,不新增占地面积和建筑面积,新增职工50人,年工作285天,两班制,每班10小时工作制。项目预计2026年10月投产。
